Valore residuale del terreno: come si prezza un lotto

Lo sviluppatore valuta un terreno detraendo dal valore realizzabile del progetto finito costruzione, oneri, onorari, finanziamento e margine richiesto: ciò che resta è il massimo che il terreno può valere per quello sviluppatore. Nel progetto illustrativo costruito qui, questo residuo è il 10,2% del valore e cala dell'80% se i ricavi mancano il bersaglio del 10%.

Victaura Research · 20 ottobre 2026 · 19 min di lettura ·

Illustrazione di un terreno vuoto su un pendio, segnato da picchetti da geometra e fili tesi all'ora dorata, con un lago che luccica più in bassoIllustrazione

Punti chiave

  • - Il valore residuo del terreno è il valore realizzabile del progetto meno costruzione, oneri, onorari, finanziamento e margine dello sviluppatore; il resto è il massimo che il terreno può valere (RICS, Valuation of development property, 1st edition October 2019, section 6.1).
  • - Nel progetto illustrativo da 10.000.000 il residuo del terreno è 1.020.000, pari al 10,2% del valore di sviluppo lordo (Victaura Research, illustrative worked example 2026, not a project).
  • - Un calo dei ricavi del 10% riduce il residuo illustrativo dell'80,4%, e uno sforamento dei costi di costruzione del 10%, con gli onorari che lo seguono, lo riduce del 56,1%; insieme lo portano a meno 372.000 (Victaura Research, illustrative worked example 2026).
  • - Nell'esempio il terreno arriva a zero con un calo dei ricavi di circa il 12,4%, a voci di costo invariate (Victaura Research, illustrative worked example 2026).
  • - Le linee guida urbanistiche inglesi considerano il 15-20% del valore di sviluppo lordo un rendimento adeguato per lo sviluppatore ai fini della pianificazione, qui usato solo come intervallo di riferimento (MHCLG, Planning Practice Guidance, Viability, paragraph 019).
  • - L'indice ISTAT del costo di costruzione residenziale ha segnato 121,5 ad agosto 2026 (2021=100), +4,1% su base annua, provvisorio, e +6,5% da gennaio 2025 (ISTAT, via Rivaluta).
  • - Dubai ha una media di US$1.926 per metro quadrato sull'insieme delle tipologie edilizie, al 74° posto a livello globale, e non è stata trovata alcuna serie specifica per RAK (Turner & Townsend, Global construction market intelligence 2025).
  • - Non è stata trovata alcuna indagine indipendente sul costo per metro quadrato per Zanzibar o Bali; il riferimento più vicino è una stima del 2017 per Dar es Salaam, sulla terraferma, di circa US$779 per metro quadrato (IFC, Green Buildings Market Intelligence, Tanzania Country Profile, EDGE Buildings, citing AECOM and Turner & Townsend).
In questa pagina (11)

Come valuta un terreno uno sviluppatore sul Lago di Como, a Zanzibar, a Bali o a Ras Al Khaimah (RAK)?

Uno sviluppatore valuta un terreno partendo dal fondo, cioè da quanto può realisticamente rendere la vendita del progetto finito. Sul Lago di Como, a Zanzibar, a Bali o a Ras Al Khaimah (RAK) la logica è identica. Si parte dai ricavi realizzabili. Si sottraggono costruzione, oneri di legge, onorari professionali, finanziamento e il margine di cui lo sviluppatore ha bisogno per portare il rischio. Ciò che resta è il massimo che il terreno può valere per quello sviluppatore. Questo residuo è il valore residuo del terreno.

Il residuo è un tetto, non un'offerta. Il prezzo richiesto dal venditore è una speranza. Una vendita comparabile è un dato sul progetto di qualcun altro, realizzato in un contesto di costi diverso. Il residuo è il calcolo dello sviluppatore su questo terreno, questo progetto e questa uscita. Se il prezzo richiesto sta sopra, lo sviluppatore lo negozia al ribasso, ridisegna il progetto o rinuncia. Chi paga di più copre la differenza con il proprio margine o con la propria riserva per imprevisti.

Il residuo risponde alla domanda «quanto costa una casa qui» dal punto di vista di chi costruisce. I portali immobiliari pubblicano prezzi richiesti al metro quadro. Mostrano ciò che i venditori vogliono. Non mostrano ciò che un terreno può sostenere una volta che sopra vi si collocano un edificio, un permesso e un finanziatore. L'investitore che legge solo i portali vede la riga superiore della cascata. L'investitore che legge il residuo vede la struttura che sta sotto.

Questo articolo costruisce un esempio completo e poi mette alla prova il metodo su quattro mercati. I numeri dell'esempio sono illustrativi e non appartengono ad alcun progetto. I dati di mercato usati accanto a essi riportano una fonte e un grado: misurato, stima di settore, riferito da intermediari o indicativo. Una cifra nota solo da un articolo di stampa è indicativa, e il testo la segnala come riportata dalla stampa. Dove non è stata trovata una fonte credibile, l'articolo lo dice, invece di colmare il vuoto con un numero che sembra preciso solo in apparenza.

Che cos'è il valore residuo del terreno?

Il valore residuo del terreno è l'importo che resta quando dal valore realizzabile del progetto si detraggono tutti i costi per realizzarlo e il rendimento richiesto dallo sviluppatore. È un numero derivato, non un prezzo di mercato. Gli standard di valutazione, compreso il quadro RICS sulla valutazione degli immobili in sviluppo, trattano il residuo come un metodo a sé. Elencano gli stessi input: valore a ultimazione, costo di costruzione con imprevisti, onorari professionali, obblighi o oneri urbanistici, finanziamento e utile dello sviluppatore.

Il metodo segue un ordine fisso, e l'ordine conta. Primo, si stima il valore di sviluppo lordo (gross development value), cioè il valore complessivo di vendita delle unità finite. Secondo, si detrae la costruzione con una riserva per imprevisti. Terzo, si detraggono gli oneri di legge e i costi di vendita, poi gli onorari professionali e il finanziamento. Quarto, si detrae il margine richiesto dallo sviluppatore. Il resto è disponibile per il terreno e per i costi della sua acquisizione. L'unico ruolo del venditore nel calcolo è essere l'ultima riga.

Poiché il metodo è una sottrazione, ogni errore in un input finisce nell'ultima riga. Si sopravvalutano un poco i ricavi e il terreno sembra più ricco. Si sottovaluta un poco la costruzione e accade lo stesso. Il venditore vede solo il numero finale e non può vedere quali input sono stati forzati per raggiungerlo. Per questo il documento che vale la pena di leggere è la cascata, non il risultato.

Il metodo valuta anche il tempo. Il costo del finanziamento dipende da quanto a lungo il capitale resta impegnato. Un permesso che arriva dieci mesi più tardi del previsto abbassa il valore del terreno senza che nessuno modifichi un prezzo di vendita o una specifica di costruzione. Il residuo valuta dunque insieme il terreno e il calendario, e uno sviluppatore che ignora il secondo paga troppo per il primo.

15-20% del GDV
Rendimento dello sviluppatore che le linee guida urbanistiche inglesi considerano un'ipotesi adeguata per le analisi di sostenibilità economica nella pianificazione. Intervallo di riferimento normativo per l'Inghilterra, usato qui solo per ancorare il margine illustrativo. Misurato come cifra di una linea guida pubblicata, non come indagine di mercato.

Fonte: MHCLG, Planning Practice Guidance, Viability, paragraph 019

Perché il residuo differisce dal prezzo richiesto?

Il prezzo richiesto nasce dal lato del venditore, il residuo dal lato dell'acquirente. Il venditore valuta il terreno in base a ciò che si dice abbiano realizzato i terreni vicini. Lo sviluppatore lo valuta in base a ciò che può rendere un edificio costruito sopra. I due numeri hanno in comune la valuta e poco altro, ed è per questo che divergono di più quando i mercati si muovono.

Le vendite comparabili di terreni sono una prova debole quando i progetti differiscono. Un lotto che ospita un'unica villa da 600 metri quadrati e un lotto che ospita dodici appartamenti possono stare uno accanto all'altro ed esprimere residui molto diversi. Una quotazione del terreno al metro quadro lo ignora. Inoltre arriva in ritardo: registra un prezzo concordato in un passato contesto di costi e di vendite, che il prossimo acquirente non eredita.

Un valore di vendita in crescita solleva il residuo prima dei costi, mentre uno in calo si manifesta con il silenzio. Quando i valori di vendita salgono più in fretta dei costi di costruzione, il residuo si espande e i prezzi dei terreni lo seguono. Il contrario è più lento a emergere, perché i venditori raramente abbassano il prezzo richiesto finché esiste un acquirente. Il primo segnale di un residuo in calo è una trattativa che si ferma, non una quotazione più bassa.

Le linee guida urbanistiche inglesi offrono l'enunciazione pubblica più chiara della stessa logica. Le loro indicazioni sulla sostenibilità economica costruiscono un valore di riferimento del terreno sul valore d'uso esistente più un premio per il proprietario, e precisano che il valore d'uso esistente non è il prezzo pagato e deve prescindere dall'hope value. È l'argomento del residuo scritto per i regolatori. L'hope value è la parte del prezzo di un terreno che poggia sulla prospettiva di edificazione anziché sull'uso esistente del terreno.

Il prezzo richiesto è la speranza del venditore. Il residuo è il calcolo dello sviluppatore.

Victaura Research

La cascata del valore residuo del terreno, voce per voce

L'esempio è un unico progetto con un valore di sviluppo lordo di 10.000.000 in un'unità monetaria neutra. È illustrativo. Non è un progetto, una previsione né un prezzo. L'unità è lasciata volutamente indeterminata, così che la cascata si legga in euro, in dollari o in dirham. Ogni percentuale è un'ipotesi scelta perché plausibile, e ciascuna può essere sostituita con il preventivo di un'impresa, di un comune o di un finanziatore.

La costruzione è la deduzione più grande, pari a 5.200.000 ovvero il 52% del valore, e comprende un accantonamento per imprevisti. Oneri di legge, imposte e costi di vendita assorbono 900.000, cioè il 9%. Le spese professionali assorbono 520.000, pari al 10% della voce di costruzione. Gli oneri finanziari assorbono 560.000, tra interessi e commissioni sul capitale impegnato durante il cantiere e la vendita graduale delle unità. Queste quattro voci sono costi che lo sviluppatore non può evitare, qualunque sia il costo del terreno.

Il margine dello sviluppatore è fissato al 18% del valore, ovvero 1.800.000, e viene dedotto prima del terreno, non dopo. La percentuale rientra nell'intervallo del 15-20% che le linee guida urbanistiche inglesi considerano adatto alla pianificazione. È assunta come punto di riferimento e non dice nulla su uno sviluppatore o un progetto in particolare. Il margine viene per primo perché è il prezzo del rischio che le voci precedenti siano sbagliate.

Ciò che resta è 1.020.000, cioè il 10,2% del valore, e questo è il valore residuo del terreno. La tabella espone la cascata in ordine. La cifra da notare è la dimensione dell'ultima voce. In questo esempio il terreno vale un decimo del progetto, e nove decimi del valore sono costruiti, gravati di oneri, finanziati e remunerati per il rischio prima che il venditore ne veda una parte.

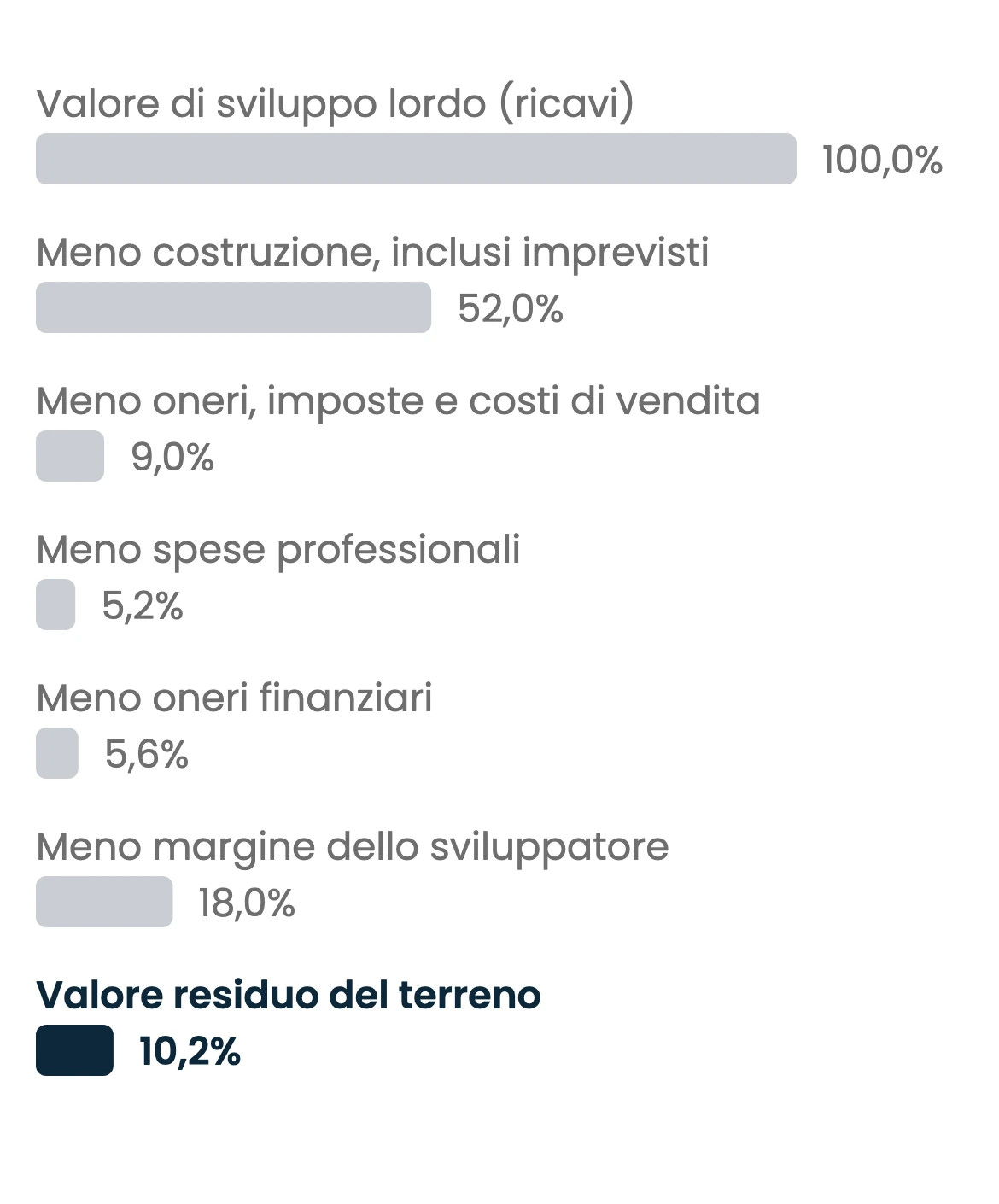

Grafico a barre orizzontali di una cascata illustrativa del valore residuo del terreno in un'unità monetaria neutra, con ogni voce espressa come quota del valore di sviluppo lordo: valore di sviluppo lordo 100,0%, costruzione inclusi gli imprevisti 52,0%, oneri, imposte e costi di vendita 9,0%, spese professionali 5,2%, oneri finanziari 5,6%, margine dello sviluppatore 18,0% e valore residuo del terreno, evidenziato, 10,2%. Le cifre sono ipotesi, non un progetto né una previsione.
Ogni voce della cascata illustrativa del valore residuo del terreno come quota del valore di sviluppo lordo; il residuo è evidenziato. Ipotesi, non una previsione e non un progetto.
Dati del grafico
VoceQuota del GDV
Valore di sviluppo lordo (ricavi)100,0%
Meno costruzione, inclusi imprevisti52,0%
Meno oneri, imposte e costi di vendita9,0%
Meno spese professionali5,2%
Meno oneri finanziari5,6%
Meno margine dello sviluppatore18,0%
Valore residuo del terreno10,2%

Fonte: Victaura Research, Illustrative residual land value example 2026 (assumptions stated in text; margin range from MHCLG, Planning Practice Guidance, Viability)

VoceImportoQuota del GDVBase
Valore di sviluppo lordo (ricavi)10.000.000100,0%Valore totale di vendita ipotizzato delle unità ultimate
Meno costruzione, inclusi imprevisti5.200.00052,0%Costo di costruzione ipotizzato, con imprevisti
Meno oneri, imposte e costi di vendita900.0009,0%Oneri di legge, imposte, agenti e marketing ipotizzati
Meno spese professionali520.0005,2%Ipotizzate pari al 10% della voce di costruzione
Meno oneri finanziari560.0005,6%Interessi e commissioni ipotizzati durante il cantiere e la vendita graduale
Meno margine dello sviluppatore1.800.00018,0%Ipotizzato al 18% del GDV, all'interno dell'intervallo 15-20% delle linee guida inglesi
Valore residuo del terreno1.020.00010,2%Ciò che resta per il terreno, prima dei costi di acquisizione
Cascata illustrativa del valore residuo del terreno, unità monetaria neutra. Ipotesi, non una previsione e non un progetto.

Fonte: Victaura Research, Illustrative residual land value example 2026 (assumptions stated in text; margin range from MHCLG, Planning Practice Guidance, Viability)

Quanto è fragile il valore residuo del terreno sotto stress?

Un calo del 10% del valore di vendita cancella circa l'80% del valore del terreno. Si mantengano costanti i costi, si lasci scendere il valore a 9.000.000 e il margine al 18% del valore più basso, cioè 1.620.000. Il residuo scende da 1.020.000 a 200.000. I ricavi sono calati di 1.000.000. Il margine ha ceduto solo 180.000. Il terreno ha assorbito gli altri 820.000, pari all'80,4% di ciò che valeva.

Un superamento del 10% dei costi di costruzione cancella circa il 56% del valore del terreno. Si porti la costruzione a 5.720.000, si lascino seguire le spese professionali al 10%, cioè 572.000, e si mantenga il resto. Il residuo scende a 448.000. In questo caso il margine è stato mantenuto a 1.800.000, quindi l'intero aumento di 572.000 è pagato dal terreno. Uno sviluppatore che protegge il margine e un venditore che non lo sa si trovano nella stessa aritmetica, su lati opposti.

Le due cose insieme rendono negativo il residuo. Con il valore a 9.000.000 e costruzione e spese professionali superiori del 10%, le deduzioni totalizzano 9.372.000 e il residuo è negativo di 372.000. A quel punto il progetto non sostiene alcun prezzo per il terreno. Il lotto non vale nulla per questo sviluppatore, e il venditore lo scopre dall'assenza di offerte, non da un'offerta più bassa.

Il punto di pareggio è più vicino di quanto suggerisca un titolo. Mantenendo costanti le voci di costo, il terreno arriva a zero con un valore di sviluppo lordo di circa 8.756.000, un calo dei ricavi di circa il 12,4%. È la distanza tra il valore di vendita ipotizzato e un lotto che non vale nulla. Un investitore che esamina un progetto dovrebbe chiedere dove si colloca quella soglia, perché la risposta misura quanto errore il lotto può sopportare.

Il terreno è il residuo di un residuo, e porta quindi ogni errore delle voci che lo precedono.

Victaura Research

Che cosa dicono i dati italiani sui costi del valore residuo del terreno sul Lago di Como?

La migliore serie pubblica di costi per il Lago di Como è l'indice ISTAT del costo di costruzione di un fabbricato residenziale, di livello nazionale. Segue i costi diretti di costruzione, cioè manodopera, materiali, trasporti e noli, e l'ISTAT lo definisce come la componente di costo diretto del proprio indice dei prezzi alla produzione delle costruzioni, senza spese generali né ricarico. Per questo può ancorare la voce di costruzione di un residuo e non può prezzare il terreno. È espresso con base 2021 pari a 100 ed è ripubblicato ogni mese da associazioni di categoria e portali di calcolo.

L'indice era a 121,5 nell'agosto 2026, in aumento del 4,1% su un anno prima, e la lettura di agosto è provvisoria. La serie era a 114,1 nel gennaio 2025 e a 116,7 nell'agosto 2025, come ripubblicato da Rivaluta a partire dai dati ISTAT. Su questo indice, i costi diretti alla base di un budget di costruzione fissato all'inizio del 2025 sono saliti da allora di circa il 6,5%, mentre un prezzo di vendita sulla carta concordato in quel momento è rimasto dov'era.

Gli oneri di legge sono una seconda voce che fissa l'ente locale, non il mercato. In Italia il contributo di costruzione ai sensi dell'articolo 16 del testo unico dell'edilizia, DPR 380/2001, si compone di due parti, gli oneri di urbanizzazione e una quota sul costo di costruzione. I comuni aggiornano gli oneri di urbanizzazione ogni cinque anni secondo le norme regionali. Verona ha alzato nel 2026 il proprio costo di costruzione di riferimento da 581,33 a 597,61 euro per metro quadrato di superficie, applicando la variazione ISTAT. I comuni del Lago di Como applicano tabelle proprie, che un investitore deve leggere nella deliberazione comunale e non in una media regionale.

Qui non si cita di proposito alcun prezzo di terreno sul Lago di Como. Esiste una serie ufficiale di quotazioni, l'Osservatorio del Mercato Immobiliare (OMI) dell'Agenzia delle Entrate, ma i suoi intervalli per zona riguardano tipologie edilizie, come abitazioni, uffici e negozi, e un intervallo di zona non descrive un lotto specifico, un titolo edilizio specifico o un progetto specifico. Il residuo di un lotto sul lago dipende da ciò che il volume approvato può legalmente sostenere. È un dato urbanistico, e viene prima di qualsiasi prezzo.

121,5
Indice ISTAT del costo di costruzione di un fabbricato residenziale, agosto 2026, base 2021=100, +4,1% su base annua. Dato misurato. Lettura provvisoria, tratta da una ripubblicazione della serie ISTAT.

Fonte: ISTAT, Indice del costo di costruzione di un fabbricato residenziale 2026 (via Rivaluta)

+6,5%
Variazione dello stesso indice da gennaio 2025 (114,1) ad agosto 2026 (121,5, provvisorio). Serie misurata, rapporto calcolato da Victaura Research.

Fonte: ISTAT, Indice del costo di costruzione di un fabbricato residenziale 2025-2026 (via Rivaluta)

È possibile costruire un residuo per Zanzibar senza un riferimento locale dei costi?

Un residuo per Zanzibar si può costruire, ma la sua voce di costruzione porta più incertezza di quella italiana. Nella ricerca per questo articolo non è stata trovata alcuna indagine istituzionale sui costi per metro quadro relativa a Zanzibar. Il riferimento pubblicato più vicino è una tabella di Dar es Salaam datata 2017, che collocava le case unifamiliari isolate a circa 779 US$ per metro quadro, citando stime di AECOM e Turner & Townsend. È una stima di settore, vecchia di nove anni, e descrive la terraferma.

L'evidenza viva sono i prezzi dei fattori produttivi, e si stanno muovendo. Il 10 agosto 2026 The Citizen, quotidiano nazionale tanzaniano, ha riportato i prezzi di un costruttore di Dar es Salaam, in scellini tanzaniani (TZS) e senza indicazione di unità di lunghezza o di peso: il tondino da 12 mm in aumento da TZS 24.000 a TZS 28.000 e quello da 16 mm da TZS 38.000 a TZS 44.000; ha inoltre riferito che i prezzi di armatura e inerti erano saliti con forza anche a Zanzibar. Sono aumenti del 16,7% e del 15,8% su due fattori produttivi. L'acciaio è un fattore produttivo, non un edificio. Mostra però la direzione che una voce di imprevisti deve coprire.

Un residuo per Zanzibar poggia quindi sugli imprevisti e su una banda più ampia. L'investitore deve aspettarsi che lo sviluppatore presenti la costruzione come un intervallo, indichi che cosa è importato e che cosa è acquistato localmente, ed esprima gli imprevisti come quota della voce. Una singola stima puntuale per un cantiere insulare è un segnale su chi stima, non sul costo.

Per i fatti che Victaura dichiara sulle proprie posizioni a Zanzibar, il riferimento sono le sue pagine di progetto pubbliche, tra cui la seconda posizione hospitality a Zanzibar. Questo articolo non aggiunge nulla a quelle pagine. Il residuo è un metodo, e l'esempio svolto sopra non è un'affermazione su alcun progetto, prezzo o rendimento di Victaura.

Che cosa dice il metodo del residuo su Bali e Gili Air?

Per Bali, il risultato onesto è che non è stata trovata alcuna indagine indipendente sui costi per metro quadro. Le ricerche hanno restituito guide di imprese, consulenze per i visti e blog di agenzie che citano costi di costruzione delle ville per metro quadro, e nessuna di queste cifre è citata qui. Sono indicazioni pubblicitarie. Nessuna rendeva noto un set di offerte, e nessuna è un'indagine. Sono nel migliore dei casi indicative e questo articolo non ne usa alcuna in un calcolo.

Una di queste guide, datata 11 agosto 2026, ha rimosso i propri intervalli per metro quadro. Ha dichiarato che le cifre non derivavano da un insieme dichiarato di offerte comparabili per ville a Bali e che potevano essere scambiate per propri riferimenti o per medie di mercato correnti. È una correzione insolita e utile. È il motivo per cui questo articolo non riporta alcuna cifra di costo per Bali nell'esempio.

L'unica serie ufficiale a cui rimanda quella guida è un indice relativo, non un costo unitario. Cita il Construction Cost Index 2025 di BPS-Statistics Indonesia Bali Province, pubblicato il 15 giugno 2026, che confronta il livello relativo dei prezzi di costruzione tra i reggenti e le città di Bali rispetto a una città di riferimento. Un indice relativo mostra dove costruire costa più o meno. Non può fissare un budget in rupie per metro quadro. Gili Air si trova al largo di Lombok, nella provincia di Nusa Tenggara Occidentale, quindi un indice provinciale di Bali non la raggiunge. Uno sviluppatore che valuta un lotto a Gili Air o a Uluwatu deve mettere in gara l'edificio, non leggere una tabella.

Logistica insulare e forma di titolo entrano nel residuo attraverso voci diverse. Su una piccola isola i materiali viaggiano in barca, e ciò si riflette nella voce di costruzione e nella durata del programma, che alimenta la finanza. La forma del titolo cambia la voce dei ricavi, perché un acquirente sconta un diritto di durata limitata. Il residuo mostra entrambi gli effetti, e nessuno dei due si legge da un annuncio di terreno.

1.926 US$/m²
Costo medio di costruzione a Dubai su tutte le tipologie edilizie, 74º posto a livello globale, 2025. Stima di settore relativa a un altro emirato e a tutte le tipologie edilizie, non al residenziale di RAK.

Fonte: Turner & Townsend, Global construction market intelligence 2025 (UAE market intelligence 2025)

6,0% / 5,0% / 4,0%
Inflazione dei costi di costruzione a Dubai tabulata per il 2024, il 2025 e una previsione per il 2026. Stima e previsione di settore. La stessa pagina riporta separatamente l'inflazione dei prezzi di gara a livello di tutti gli Emirati, 1,9% per il 2024 e una previsione del 3,3% per il 2025, quindi le misure differiscono.

Fonte: Turner & Townsend, UAE market intelligence 2025, construction cost performance

Come si legge il metodo del residuo a RAK?

RAK non ha una propria serie di costi pubblicata nelle fonti trovate, quindi Dubai è il riferimento pubblico più vicino. L'UAE market intelligence 2025 di Turner & Townsend colloca Dubai a 1.926 US$ per metro quadro come media su tutte le tipologie edilizie, al 74º posto nella sua classifica dei luoghi più costosi in cui costruire. È una media di tutti gli edifici, non un costo di villa residenziale, e descrive un altro emirato. Inquadra l'ordine di grandezza e nulla di più fine.

Gli intervalli riportati dalla stampa per le costruzioni residenziali negli Emirati stanno a cavallo di quella media. Enterprise ha riportato a settembre 2025 che, a metà 2025, i costi di costruzione residenziale andavano da 4.200 AED per metro quadro per le ville standard a 11.000 AED per quelle di fascia alta, senza indicare una fonte per quel paragrafo. Al cambio fisso del dirham di 3,6725 per dollaro statunitense, sono circa 1.140-3.000 US$ per metro quadro, un divario di circa 2,6 volte, con la media di Dubai al suo interno. Un residuo che non dichiara quale estremo dell'intervallo usa non ha detto nulla di utile.

L'inflazione dei costi è la seconda variabile, e le misure non concordano. Turner & Townsend tabula l'inflazione dei costi di costruzione a Dubai al 6,0% per il 2024 e al 5,0% per il 2025, con il 4,0% previsto per il 2026. La stessa pagina riporta l'inflazione dei prezzi di gara a livello di tutti gli Emirati, non una cifra di Dubai, all'1,9% per il 2024 e a una previsione del 3,3% per il 2025. Un articolo di stampa su un indice dei costi di Dubai per il 2026 non è stato possibile aprirlo per questa ricerca, quindi non ne è citata alcuna cifra. Due misure, due numeri, e nessuno dei due è una serie di RAK. Uno sviluppatore dovrebbe dire quale ha usato.

Per qualsiasi acquisto off-plan a RAK, il terreno è stato valutato con l'aritmetica dello sviluppatore prima che l'acquirente arrivasse. Ciò che l'acquirente detiene è un'unità la cui consegna dipende dal fatto che la voce dei ricavi copra ancora quella catena di deduzioni. La domanda dell'investitore è se la voce dei ricavi superi ancora la catena alla data di consegna, con un'inflazione dei costi che corre a tassi come le cifre di Dubai sopra, e non se il prezzo di lancio sembrasse ragionevole il giorno in cui è stato fissato.

Un residuo che non dice quale voce di costo ha usato non ha detto nulla.

Victaura Research

Che cosa dovrebbe chiedere un investitore al residuo di uno sviluppatore?

Chiedere la cascata su una sola pagina, nello stesso ordine di cui sopra. Ricavi, costruzione con imprevisti, oneri, imposte e costi di vendita, onorari, finanziamento, margine, terreno. Se manca una sola voce, il residuo non è un residuo. È un numero scelto prima e spiegato dopo, e l'ordine in cui arriva la spiegazione mostra in quale direzione sia davvero corso il calcolo.

Chiedere quanto è costato il terreno, dall'atto di acquisto, a confronto con quanto diceva il residuo. Se il terreno è stato acquistato sopra il residuo del progetto effettivamente in costruzione, qualcuno ha assorbito la differenza, o il margine o gli imprevisti. Un margine sottile con imprevisti consistenti è più onesto del contrario. Un margine che è diventato silenziosamente la voce degli imprevisti è un difetto noto, e si vede solo nella cascata.

Chiedere i due stress e il punto di pareggio. Ricavi in calo del 10%, costruzione in aumento del 10%, e il punto in cui il terreno arriva a zero. Nel progetto illustrativo il punto di pareggio si colloca vicino a un calo dei ricavi del 12,4% a costi invariati. Un progetto il cui punto di pareggio cade dentro lo stress del 10% sui ricavi non lascia margine d'errore sul terreno, qualunque sia il rendimento dichiarato.

Leggere lo sviluppatore, non solo il modello. Un residuo vale quanto vale chi stima il costo di costruzione e il programma dei lavori, e quanto è rigorosa la revisione di quella stima. Che cosa un investitore dovrebbe cercare nello sviluppatore che sta dietro al modello è trattato in cosa cercano gli investitori in uno sviluppatore. L'approccio di Victaura è illustrato in il nostro approccio.

Dove questo esempio di residuo è debole, dichiarato con onestà

L'esempio svolto è costruito su ipotesi, non su un progetto. Ogni percentuale è stata scelta. La quota di costruzione del 52%, l'onorario del 10%, il costo di finanziamento del 5,6% e il margine del 18% sono plausibili e, come input, privi di fonte. Solo l'intervallo del margine rimanda a un documento pubblico, e quel documento è una linea guida urbanistica inglese, che non regola nessuno dei quattro mercati trattati. Chi usa l'esempio come modello dovrebbe sostituire ogni voce con un preventivo.

Le evidenze sui costi sono disomogenee fra i quattro mercati. L'Italia ha un indice nazionale misurato. Gli Emirati Arabi Uniti hanno un'indagine su un altro emirato e intervalli riportati dalla stampa. Zanzibar ha una stima del 2017 sulla terraferma e prezzi dei fattori produttivi riportati dalla stampa. Bali non ha alcuna indagine indipendente che questa ricerca abbia potuto verificare. Le conclusioni dell'articolo sul metodo sono più solide di quelle su qualsiasi singolo mercato.

Diverse fonti sono secondarie, e il grado di affidabilità di ciascun numero non è uguale. I valori dell'indice ISTAT sono stati letti da una ripubblicazione di Rivaluta, e il valore di agosto 2026 è provvisorio. L'articolo di AGBI non è stato possibile aprirlo per questa ricerca, quindi nessuna cifra ne è tratta. Lo standard RICS è stato letto alla sezione 6.1, che espone il metodo del residuo e i suoi input tipici. Il metodo è pubblico. I dati sono valutati separatamente.

Il residuo non coglie il valore di opzione, il ritmo delle vendite né la liquidità dell'uscita. Una sottrazione statica ignora che uno sviluppatore può detenere un terreno in attesa di un ciclo migliore, e presuppone che i valori di vendita siano raggiunti nei tempi indicati. Il residuo è inoltre un dato puntuale nel tempo. Il rischio urbanistico e gli effetti valutari possono spostarlo in entrambe le direzioni, il ritardo dei permessi lo abbassa, e nulla di tutto ciò è stato modellato qui.

Dichiarazione di interessi (skin in the game). Victaura, tramite la capogruppo Greystone B.V. (Paesi Bassi), sviluppa progetti sul Lago di Como (Italia), a Nungwi, Zanzibar (Tanzania), a Gili Air e a Uluwatu, Bali (Indonesia), e detiene una posizione di capitale off-plan su Al Marjan Island, Ras Al Khaimah (Emirati Arabi Uniti). I lettori devono presumere che il commento possa essere influenzato da queste posizioni, o andare a loro beneficio. Questo documento è classificato come materiale di marketing ai sensi dell'articolo 24(3) della MiFID II. Non costituisce consulenza in materia di investimenti.

Fonti

  1. MHCLG, Planning Practice Guidance, Viability (benchmark land value, paragraphs 014-017; developer return, paragraph 019)
  2. RICS, Valuation of development property 2019
  3. ISTAT, Indice del costo di costruzione di un fabbricato residenziale 2025-2026 (via Rivaluta)
  4. ANCE, Indice del costo di costruzione agosto 2026
  5. ANCE Cremona, Circolare 431/26, indici ISTAT del costo di costruzione aggiornati a maggio 2026
  6. Camera di Commercio Milano Monza Brianza, Numeri indici ISTAT del costo di costruzione di un fabbricato residenziale 2026
  7. Repubblica Italiana, DPR 380/2001, articolo 16, contributo per il rilascio del permesso di costruire (commento) 2001
  8. Comune di Verona, Deliberazione di Giunta comunale n. 654 del 07/07/2026, aggiornamento del costo di costruzione
  9. Turner & Townsend, UAE market intelligence 2025, construction cost performance
  10. Enterprise, UAE construction pipeline swells 2025
  11. AGBI, Rising costs squeeze UAE real estate margins 2026
  12. IFC, Green Buildings Market Intelligence, Tanzania Country Profile (EDGE Buildings), 2017
  13. The Citizen, Surging material costs paralyze Tanzania's construction sector 2026
  14. Bukit Vista, Villa construction costs 2026 (datato 11 agosto 2026)
  15. ISTAT, Nota informativa, Gli indici dei prezzi alla produzione delle costruzioni, base 2021, 28 marzo 2024
  16. The National, Timeframe: When the UAE pegged its dirham to the US dollar in 1997, 2024
  17. Agenzia delle Entrate, Osservatorio del Mercato Immobiliare, Rapporto Immobiliare 2013, Fonti e criteri metodologici (glossary, quotazioni OMI)

Le informazioni presenti su questo sito hanno finalità esclusivamente informative e non costituiscono un'offerta, una sollecitazione all'investimento o una consulenza finanziaria. I rendimenti indicati sono stime e non sono garantiti; le performance passate non sono indicative di risultati futuri. Il capitale investito è soggetto a rischio.

Stai valutando un'allocazione in immobili di lusso nelle località in cui operiamo? Parla con noi dei nostri progetti attuali e futuri.

Parla con Victaura →

Approfondimenti correlati

Illustrazione di una vecchia persiana di legno, per metà consumata e per metà appena ridipinta di verde scuro, su un banco da falegname, con pennelli e un barattolo di vernice senza etichetta accanto

Metodo value-add

Cos'è il value-add immobiliare: significato e strategia

Il value-add non è speculazione opportunistica. È navigazione regolatoria, disciplina progettuale ed esecuzione edilizia a fronte di un vincolo d'offerta stringente. Questo articolo ancora la strategia alla tassonomia istituzionale usata da INREV, CBRE e PGIM, e poi percorre la grammatica giurisdizionale di Italia, Indonesia, Tanzania ed Emirati Arabi Uniti, i quattro quadri regolatori in cui Victaura detiene posizioni.

28 maggio 202627 min di lettura

Illustration of a bare concrete villa shell with scaffolding beside an identical finished villa with a small pool on a terraced hillside plot

Metodo value-add

Stage-of-Completion Pricing: Four Prices, One Villa

Stage-of-completion pricing quotes one villa at four prices (land, shell, turnkey, furnished) and the market tends to blend them into one sliding discount. Each rung carries a different amount already spent, a different holder of construction risk and a different time left to discount. An off-plan discount is compensation priced at signing. It becomes a gain only when the building is finished and the value is observed.

22 ottobre 202616 min di lettura

Illustrazione di la costa del Lago di Como

Metodo value-add

Immobili sul lago e isole: la scarsità tutela il valore

Al vertice del mercato, la più solida protezione del valore non è una previsione, è la scarsità. Il terreno nelle località più desiderabili non può essere ricreato, le norme che lo regolano non si possono ignorare e la ricchezza che lo insegue continua a crescere. Questo dossier mette a confronto le condizioni strutturali della scarsità con i dati del 2025-2026, giurisdizione per giurisdizione, e con il regime di trasparenza ormai permanente.

6 maggio 202626 min di lettura
